Raumfolge planen: Die richtige Reihenfolge für Ihre Renovierung

Raumfolge planen: Die richtige Reihenfolge für Ihre Renovierung

Stellen Sie sich vor, Sie haben gerade die neuen Fenster eingebaut. Das Geld ist ausgegeben, die Handwerker sind weg, und Sie freuen sich auf den nächsten Schritt: die Fassadendämmung. Doch dann passiert das Desaster. Innerhalb weniger Monate bildet sich Schimmel an den Innenwänden rund um die neuen Fensterrahmen. Warum? Weil die kalte Außenwand nun eine warme Innenseite hat, aber der Taupunkt durch die fehlende Dämmung genau dort liegt, wo es am meisten wehtut. Dieser Fehler kostet nicht nur Nerven, sondern laut dem Verband Privater Bauherren (VPB) schnell mehrere tausend Euro extra. Die Raumfolge ist kein bürokratischer Unsinn, sondern die physikalische Grundregel jeder erfolgreichen Sanierung.

Wenn Sie Ihr Haus renovieren, geht es nicht nur darum, welche Farbe die Wände bekommen oder welcher Bodenbelag schick aussieht. Es geht um Physik, Logistik und Budgetkontrolle. Eine falsch geplante Reihenfolge kann bis zu 30 % zusätzliche Kosten verursachen, wie die Deutsche Energie-Agentur (dena) betont. Aber keine Sorge: Mit ein paar klaren Regeln vermeiden Sie diese Fallen. Hier erfahren Sie, wie Sie Ihre Renovierung so planen, dass alles ineinandergreift statt sich gegenseitig im Weg zu stehen.

Das Goldene Gesetz: Von außen nach innen und von oben nach unten

Die wichtigste Regel in der Bauphysik klingt simpel, wird aber oft ignoriert: Arbeiten Sie immer von außen nach innen und von oben nach unten. Warum ist das so entscheidend?

Denken Sie an das Dach. Wenn Sie zuerst den Keller dämmen oder neue Böden verlegen, während oben noch Wasser eindringt, haben Sie ein Problem. Feuchtigkeit wandert nach unten. Ein undichtes Dach kann frisch gestrichene Wände ruinieren oder Estrich aufweichen. Deshalb beginnt jede seriöse Sanierung mit der Hülle des Hauses. Erst wenn das Gebäude "dicht" ist - also Dach, Fassade und Fenster abgedichtet sind -, widmen Sie sich dem Inneren.

Ein häufiger Fehler ist der Vorzieheffekt bei Fenstern. Viele Hausbesitzer tauschen zuerst die Fenster, weil sie sofort mehr Licht wollen oder die alten Rahmen morsch sind. Doch ohne vorherige Fassadendämmung verschiebt sich der Taupunkt. Das Ergebnis ist Kondenswasserbildung. Die Fachagentur Nachwachsende Rohstoffe (FNR) warnt explizit davor: Fensterwechsel vor der Fassadendämmung führt bei ungedämmten Wänden fast zwangsläufig zu Feuchteschäden. Planen Sie den Fensteraustausch daher idealerweise zeitgleich mit der Fassadendämmung oder direkt danach, aber nie als isolierte Einzelmaßnahme vor der energetischen Hüllsanierung.

Der grobe Abriss: Alles raus, was später stört

Bevor auch nur ein einziger Nagel eingeschlagen wird, müssen alle Abbrucharbeiten erledigt sein. Das klingt banal, ist aber einer der größten Zeitfresser, wenn man es schleifen lässt. Stellen Sie sich vor, Sie haben den neuen Hochglanzparkettboden bereits verlegt, und dann muss doch noch eine neue Wasserleitung durch den Flur gezogen werden. Oder der Elektriker braucht einen Stemmschlitz für eine neue Steckdose in der frisch tapezierten Wand.

Die Devise lautet: Grobschmutz zuerst. Entfernen Sie alte Tapeten, reißen Sie nichttragende Wände ein, entfernen Sie alte Bodenbeläge und entsorgen Sie Bauschutt. Laut einer Umfrage des VPB unter über 1.200 Sanierungsprojekten gaben 82 % der Befragten an, dass ein konsequenter Vorab-Abriss der hilfreichste Tipp gewesen wäre. Wenn alles leer ist, können Sie frei arbeiten, ohne Angst haben zu müssen, fertige Oberflächen zu beschädigen. Nutzen Sie diese Phase auch für die Bestandsaufnahme. Prüfen Sie jetzt, ob hinter der alten Verkleidung versteckte Schäden lauern. Das spart böse Überraschungen im Nachhinein.

Technik first: Elektro, Heizung und Sanitär

Sobald das Haus "roh" ist, kommen die unsichtbaren Systeme zum Zug. Der Grundsatz hier ist: Leitungen gehören in die Wände und Decken, bevor die Oberfläche geschlossen wird. Das betrifft Elektroinstallationen, Heizungsanlagen und Sanitärleitungen.

Warum diese Reihenfolge? Ganz einfach: Niemand will nachträglich Löcher in den neuen Putz bohren. Installieren Sie Leerrohre, Kabel und Rohre genau dort, wo sie später benötigt werden. Denken Sie dabei an die Zukunft. Vielleicht möchten Sie in fünf Jahren eine Wallbox für Ihr E-Auto installieren? Dann ziehen Sie jetzt schon ein ausreichend dimensioniertes Kabel mit. Ebenso verhält es sich mit der Heizung. Wenn Sie eine Fußbodenheizung einbauen, muss diese getestet und eingeregelt sein, bevor der Estrich kommt.

Ein kritischer Punkt ist die Koordination zwischen den Gewerken. Die Handwerkskammer München stellte fest, dass 78 % der Schäden bei Sanierungen auf falsche Reihenfolgen zurückzuführen sind, wobei die Kombination aus Trockenbau und Elektroarbeiten besonders fehleranfällig ist (32 % der Fälle). Sorgen Sie dafür, dass der Elektriker fertig ist, bevor der Trockenbauer die Platten verschließt. Und ja, lassen Sie den Elektriker Fotos machen, bevor die Wände zu sind. Das rettet Ihnen später beim Bohren für Bilderrahmen die Leitung.

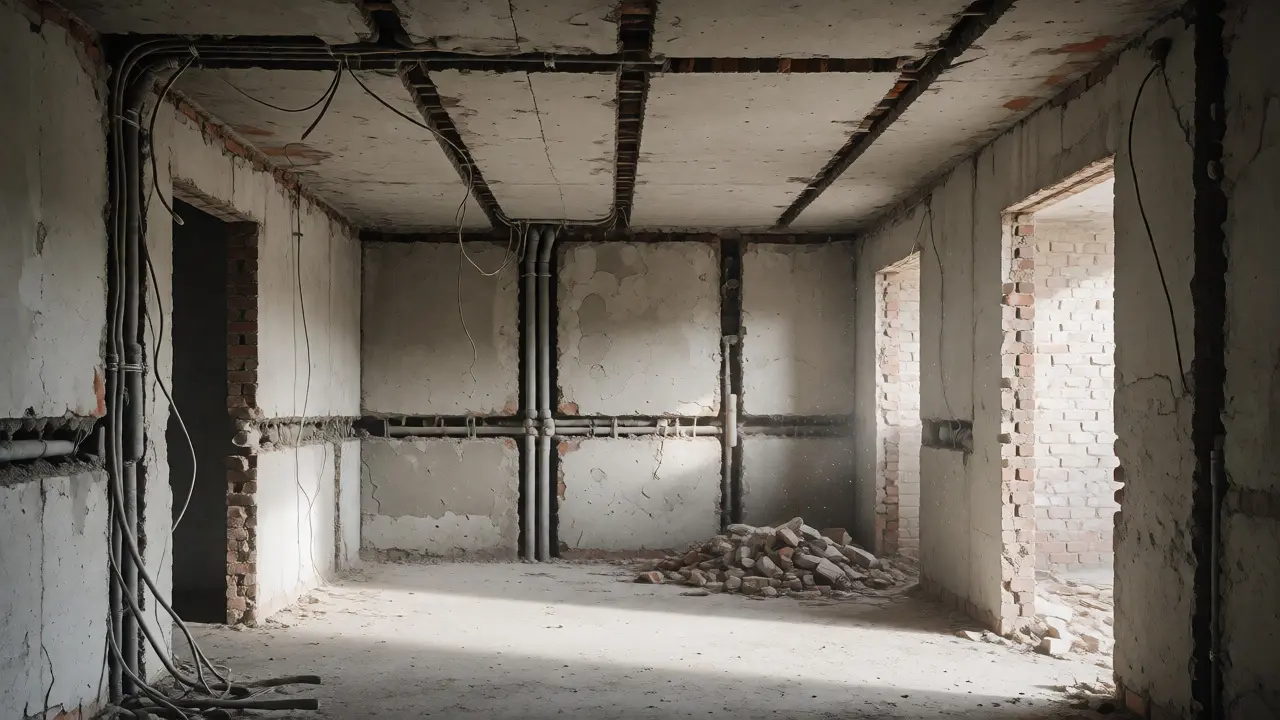

Entkernter Innenraum mit freigelegten Elektro- und Sanitärleitungen in den Wänden

Putz, Estrich und die Geduld mit der Trocknung

Hier scheitern viele ambitionierte Selbstbauer. Wir wollen schnell weiterkommen, aber Material braucht Zeit. Estrich ist ein klassisches Beispiel für die Notwendigkeit von Pufferzeiten. Nach Angaben der Deutschen Gesellschaft für Abdichtung (DFA) benötigen Zementestriche pro Zentimeter Dicke etwa eine Woche Trocknungszeit. Bei einer typischen Dicke von 4-5 cm sprechen wir also von einem Monat, bevor der Belag drauf darf. Bei Fußbodenheizungen sind es sogar mindestens 28 Tage Aufheiz- und Abkühlphasen, bevor Parkett oder Laminat verlegt werden können.

Ignorieren Sie diese Zeiten, riskieren Sie Blasenbildung im Bodenbelag oder Schimmel unter dem Parkett. Auch Putzarbeiten brauchen Ruhe. Frischer Kalkputz enthält enorme Mengen an Wasser. Wenn Sie ihn sofort tapezieren oder streichen, sperren Sie die Feuchtigkeit ein. Die Folge: Ablösung der Tapete oder Stockflecken. Planen Sie mindestens drei bis fünf Tage Pufferzeit zwischen dem letzten Nassgewerk (Putz/Estrich) und dem ersten Trockenwerk (Trockenbau/Maler) ein, damit die Luftfeuchtigkeit sinkt.

Innenausbau: Wände, Böden und Malerarbeiten

Nun wird es wohnlich. Jetzt kommen Trockenbau, Malerarbeiten und Bodenbeläge. Die Reihenfolge innerhalb dieser Phase ist ebenfalls strikt:

  • Trockenbau: Wände und Decken werden verspachtelt und geschliffen.
  • Malerarbeiten (Vorarbeit): Erste Anstriche oder Tapeziergrundierung. Wichtig: Lassen Sie die Wände vollständig trocknen.
  • Bodenverlegung: Jetzt erst kommt der Boden rein. Warum? Wenn Sie den Boden zuerst legen, müssen Sie beim Streichen der Decken oder Wände aufpassen, dass keine Farbe runtertropft. Außerdem können Gerüste oder Leitern den empfindlichen neuen Boden zerkratzen.
  • Endanstrich/Tapezieren: Oft wird empfohlen, den finalen Anstrich erst nach dem Einzug der Möbel zu machen, um Beschädigungen beim Transport zu kaschieren. Alternativ: Schutzfolien nutzen!
  • Einbauten: Türen, Sockelleisten und Einbauschränke kommen zuletzt. So passen sie perfekt auf den fertigen Boden und die fertigen Wände.

Ein Profi-Tipp: Vermeiden Sie es, verschiedene staubintensive Arbeiten gleichzeitig laufen zu lassen. Schleifarbeiten erzeugen feinen Staub, der sich in frischem Lack oder auf klebrigen Kleberückständen festsetzt. Trennen Sie diese Phasen zeitlich oder räumlich klar voneinander.

Typische Zeitbedarfe für kritische Renovierungsschritte
Gewerk / Arbeitsschritt Mindest-Trocknungs-/Wartezeit Risiko bei Nichtbeachtung
Zementestrich (Standard) ca. 1 Woche pro cm Dicke Feuchteschäden, Ablösung des Bodenbelags
Fußbodenheizung + Estrich mind. 28 Tage Aufheizphase Risse im Estrich, Schimmel im Parkett
Kalkputz (innen) mind. 3-5 Tage pro mm Dicke Ablösen der Tapete, Stockflecken
Dachpfannen (neu verlegt) 48 Stunden Schonfrist (DIN 18140) Verrutschen der Pfannen, Undichtigkeiten
Trockenbau -> Maler mind. 3 Tage Puffer Blasenbildung, Abplatzen der Farbe

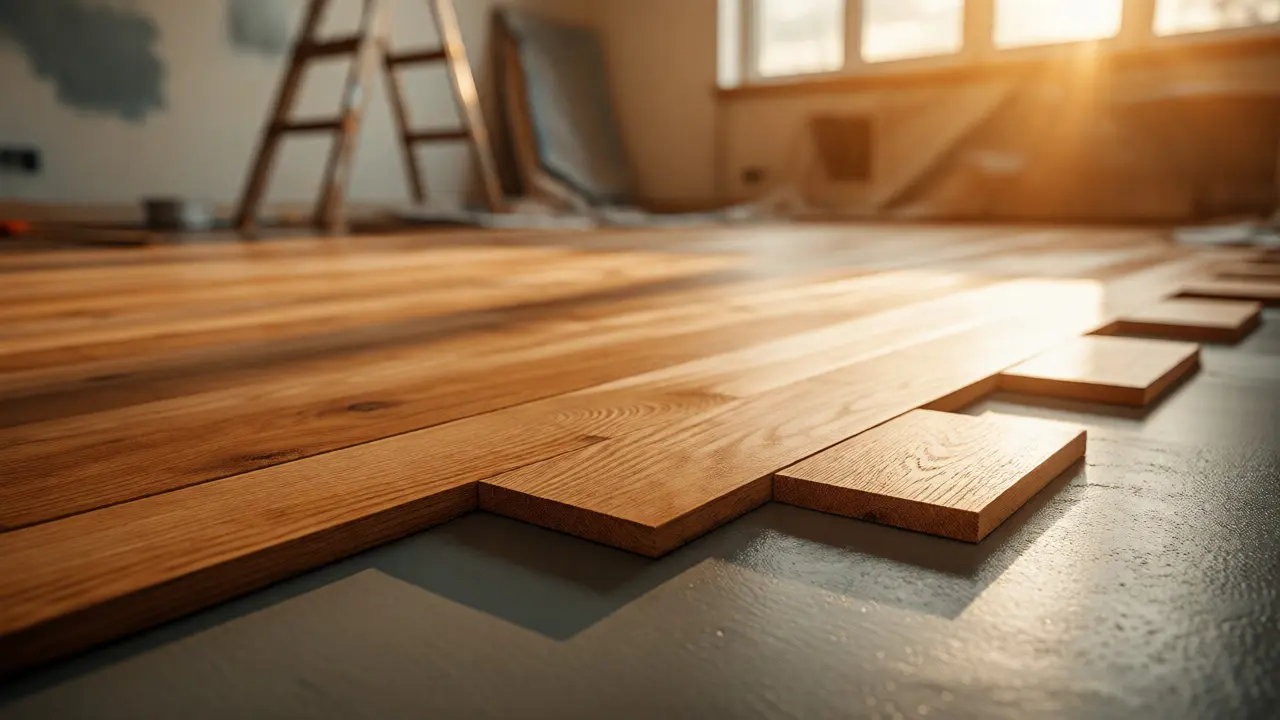

Verlegung von Parkettboden auf frisch verstrichenem Estrich im fertigen Raum

Finanzierung und Planung: Der unterschätzte Faktor

Die beste Reihenfolge nützt nichts, wenn das Geld mitten im Projekt ausgeht. Laut einer Studie des Instituts für Bauforschung (IfB) steigt der Anteil professionell geplanter Sanierungen stetig, da Hausbesitzer erkennen, dass Chaos teuer ist. Die Kosten für einen professionellen Sanierungsplaner liegen zwischen 1.200 € und 4.500 €. Klingt viel? Bedenken Sie, dass eine gute Planung durchschnittlich 15-20 % der Gesamtkosten einspart, indem teure Doppelarbeiten und Materialverschwendung vermieden werden.

Nutzen Sie Fördermittel! Das Gebäudeenergiegesetz (GEG) schreibt Standards vor, aber der Staat zahlt auch gerne mit. Über die BAFA oder KfW können Sie Zuschüsse für energetische Maßnahmen erhalten. Wichtig: Beantragen Sie die Förderung VOR Beginn der Maßnahme. Wer schon angefangen hat, bekommt oft nichts mehr. Integrieren Sie die Anforderungen der Fördergeber direkt in Ihre Raumfolge. Manchmal lohnt es sich, zwei Maßnahmen (z.B. Fenster und Dämmung) zusammenzufassen, um einen höheren Bonus zu erhalten.

Digitale Helfer und moderne Planung

Früher gab es nur den Zettel am Kühlschrank. Heute helfen Apps und Software. Tools wie BIM (Building Information Modeling) halten Einzug in private Sanierungen. Sie visualisieren nicht nur das Ergebnis, sondern simulieren auch den Ablauf. Fragen Sie Ihren Architekten oder Bauleiter, ob er digitale Zeitpläne nutzt. Diese zeigen genau, wann welches Gewerk kommen muss und wo Engpässe entstehen könnten.

Auch KI-gestützte Tools entwickeln sich gerade rasant. Das Fraunhofer-Institut arbeitet an Systemen, die basierend auf Ihrem Grundriss und Zustand automatisch optimale Sanierungspfade vorschlagen. Bis diese voll kommerziell verfügbar sind, bleibt aber Ihr gesunder Menschenverstand und die Rücksprache mit erfahrenen Handwerkern das wichtigste Werkzeug. Sprechen Sie mit den Firmen, bevor Sie beauftragen. Fragen Sie: "Wie koordinieren Sie sich mit den anderen Gewerken?" Die Antwort verrät viel über ihre Professionalität.

Fazit: Planen Sie den Stillstand

Erfolgreiches Renovieren bedeutet nicht, jeden Tag etwas Neues zu tun. Es bedeutet, die richtigen Dinge zur richtigen Zeit zu tun. Halten Sie sich an die physikalischen Gesetze: Hülle vor Kern, Technik vor Optik, Nass vor Trocken. Nehmen Sie sich die Zeit für eine saubere Bestandsaufnahme und respektieren Sie die Trocknungszeiten Ihrer Materialien. Wenn Sie diese Regeln beachten, sparen Sie bares Geld und Nerven. Ihr Haus wird es Ihnen danken - und zwar nicht erst in zehn Jahren, wenn der nächste Handwerker wegen eines vermeidbaren Schadens kommen muss, sondern schon beim ersten Blick in die frisch renovierten Räume.

Kann ich die Fenster vor der Fassadendämmung tauschen?

Nur in Ausnahmefällen. In der Regel führt dies zu Taupunktverschiebungen und Schimmelbildung an den Laibungen, wenn die Wand dahinter nicht gedämmt ist. Ideal ist der Austausch zeitgleich mit der Dämmung oder direkt danach. Wenn Sie die Fenster unbedingt früher brauchen (z.B. wegen Undichtigkeit), stellen Sie sicher, dass die Laibungen provisorisch gut gedämmt und luftdicht abgeschlossen sind.

Wie lange muss Estrich trocknen, bevor ich Parkett verlege?

Als Faustregel gilt: Pro Zentimeter Estrichdicke eine Woche Trocknungszeit. Bei üblichen 4-5 cm sind das also 4-5 Wochen. Bei Fußbodenheizungen ist der Prozess komplexer und dauert insgesamt oft 6-8 Wochen inklusive Aufheiz- und Abkühlphasen. Messen Sie die Restfeuchte mit einem CM-Gerät, bevor Sie verlegen. Zu frühes Verlegen führt zu Schimmel unter dem Parkett.

Sollte ich die Küche vor oder nach den Malerarbeiten montieren?

Die Küchenmontage erfolgt meist nach den Malerarbeiten, aber vor dem finalen Endanstrich, falls nötig. Der Vorteil: Sie sehen genau, wo Anschlüsse sitzen müssen. Allerdings sollten Sie die Küche schützen, wenn noch gestrichen wird. Oft ist es pragmatischer, die Küche nach dem kompletten Malerprozess einzubauen, um Kratzer an den Fronten durch Leitern oder Farbspritzer zu vermeiden. Klären Sie dies mit Ihrer Küchenfirma.

Was mache ich, wenn der Handwerker früher fertig ist als geplant?

Freuen Sie sich, aber ändern Sie nicht die Reihenfolge. Wenn der Maler früher fertig ist, heißt das nicht, dass der Bodenleger sofort kommen kann, wenn der Estrich noch nicht trocken ist. Nutzen Sie die gewonnene Zeit für Reinigung, Aufräumen oder die Vorbereitung des nächsten Raums. Versuchen Sie nicht, die Trocknungszeiten zu erzwingen, indem Sie Heizlüfter aufstellen - das kann Risse verursachen.

Lohnt sich ein professioneller Sanierungsplaner?

Bei komplexeren Projekten ja. Die Kosten von 1.200-4.500 € amortisieren sich oft durch die Vermeidung von Fehlern. Studien zeigen, dass professionelle Planung 15-20 % der Gesamtkosten einspart. Zudem hilft der Planer bei der optimalen Ausschöpfung von Fördermitteln, was allein oft den Honorarpreis deckt.
